Apartment TOKU 新築工事


工事経過 8

2003.06.05


足場がはずれ外観が現われました。
RTさんのご要望であった、ちょっと和風な外観となりました。
ご近所の評判も良いようです(^^)
外観が現われ入居希望者の見学も増えました。

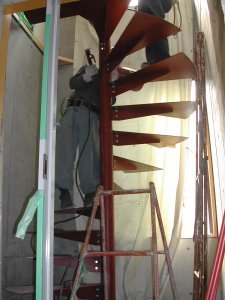

内部では賃貸住居のの螺旋階段が設置されました。
組み上がった状態では搬入できませんので、小さく部材を分け現場で組み立てます。
2003.06.07 月末竣工に向け現場は最後の追い込みです。
賃貸部分はほぼ出来上がりました。
2003.06.12




内部がほぼ完成しましたので、登記の準備にかかりました。通常融資の関係上、内部が出来上がり次第、表示登記の準備にかかります。

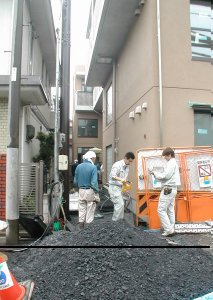

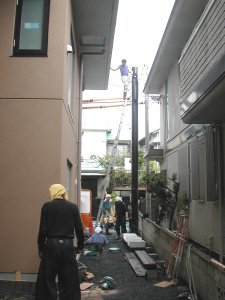

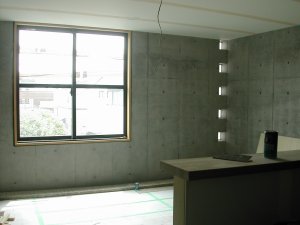

外部では電気の引き込み柱が立てられ、通線を行っています。(左上写真)
足元では外構工事が進められています。

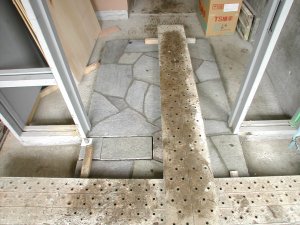

エントランス通路部分の鉄平石が貼られました。
その他の部分は洗い出し仕上げです。(上写真)


螺旋階段も塗装が終わりました。
この時期は内部、外部共多くの職種の職人さんたちが働いています。
着々と完成に向け、工事が進んでいます。
2003.06.16 外構は洗出し仕上げです。
下地の土間コンクリートが打設されました。
2003.06.17

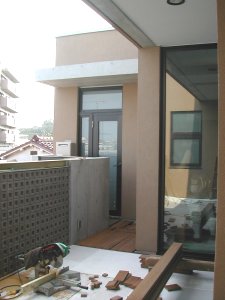

オーナー邸の仕上げは、塗装をすれば完了です。
(左上写真)

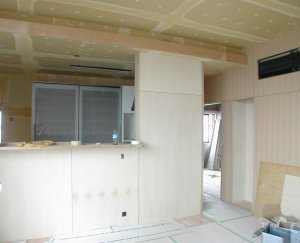

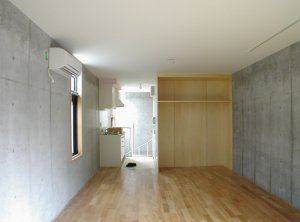

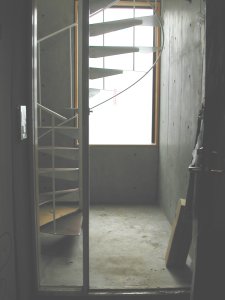

螺旋階段のある201号室です。(左下写真)
梅雨の蒸し暑さの中、現場内はひんやりと涼しいです。

この時期、室内作業の職人さんたちは汗だくになりますが、この現場は涼しい、、、。
これは、外断熱の威力!でしょうか。口々に皆、涼しいと。
2003.06.19

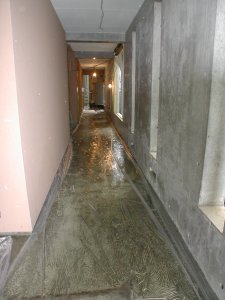

1階廊下の洗出しコンクリートを打設しました。
遅延材を塗布しビニールで養生をしています。
(写真上)

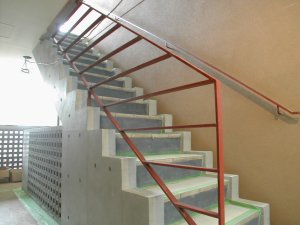

階段手摺が設置されました。
(写真下)
2003.06.21 オーナー邸のデッキを加工し始めました。

塗装の確認で、今日はRTさんご夫妻と現場で打ち合わせです。今日は今年最高の暑さでしたが、現場内は涼しいです。

RTさんたちも思わず「涼しい!」
今日の暑さでも、エアコンなしでOKです。外断熱の性能が楽しみです。

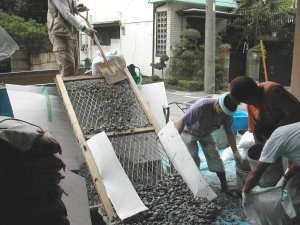

2003.06.23 洗出し用の砂利をふるいにかけているところです。
この作業で砂利の粒をそろえます。
2003.06.24

エントランス前の洗出しを行っています。

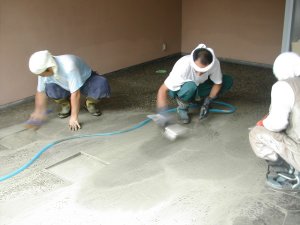

ブラシでこすりながら、正に洗出しを行っているところです。(写真上)

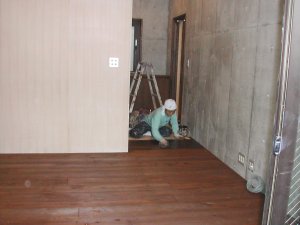

室内ではRTさん宅の床の塗装を行っています。
杉板に自然塗料を塗り、木目を出す為に、布で拭き取ります。
乾くまで24時間室内に入れませんので、手間と時間がかかる作業です。

2003.06.26
ピット内の検査


排水テスト
本日は設計事務所検査です。
これに先立ち、建設会社の社内検査を行ってもらっています。
設計図通りの仕様になっているか、建築、設備、電気について検査をします。

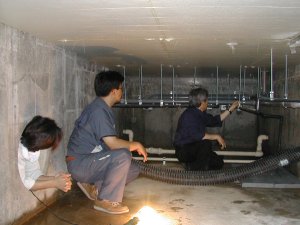

ピット内の配管状態を検査しています。(写真上)

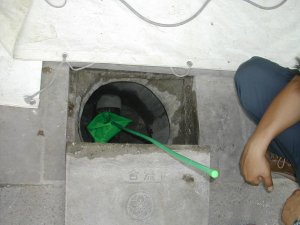

各配管ルートからボールを流し、最終枡にきちんと流れてくることを確認します。(写真下)
2003.06.27

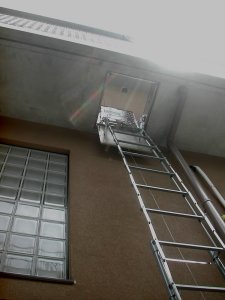

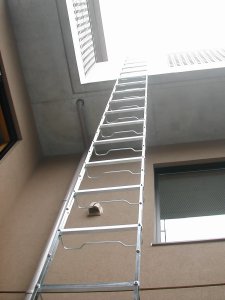

検査の為、3階からの避難はしごを下ろしました。

世田谷区役所と世田谷消防署の完了検査を受けました。
消防検査と区役所の建築検査は問題なく通りましたが、区役所の設備検査で指摘を受け、再検査となってしまいました。

再検査の指摘箇所は、建築基準法とは関係のない箇所に感じられましたが、担当者が指示をするので仕方がありません、、、。
結果、延床面積500uに満たない建物の設備完了検査に、2時間半!ずつ2日間、延べ5時間!!!に渡る検査となりました。

20年以上この仕事をしていますが、このような検査は初めてです。担当官による検査の違い、お役人さんなんとかしてくださいよ!


2003.06.30 役所の検査済書も無事いただき、契約工期通り本日竣工いたしました。
初めてRTさんからご連絡をいただいたのは、2001年7月のことです。
竣工までちょうど2年の月日がたちました。


工事期間中、長い間ご覧くださいましてありがとうございました。
お蔭様で無事竣工致しました。
