Apartment TOKU 新築工事 |

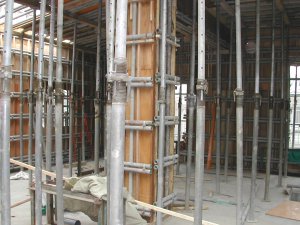

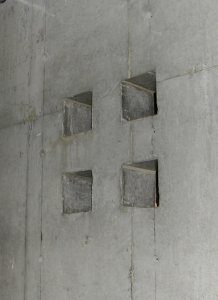

2003.03.06 | 3階の壁がほぼできあがり、屋上スラブの型枠を張り始めました。
|
|||

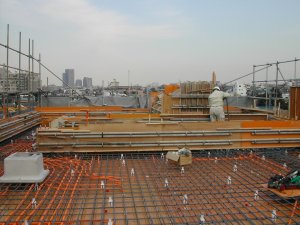

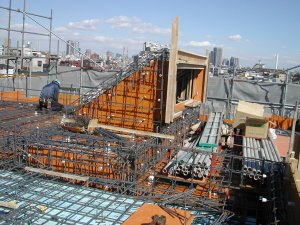

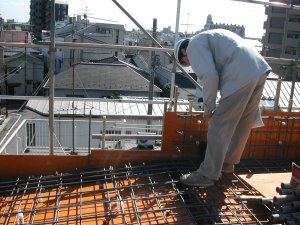

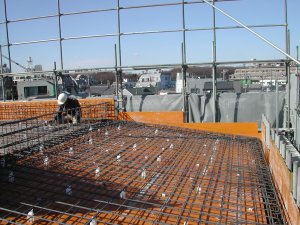

2003.03.11 | 屋上スラブの配筋が終わりました。 3階壁から屋上スラブ、そして防水立ち上がりのパラペットまで一気に打設します。 部分的にはハイサイドライトなどもあり、手間がかるので、1・2階よりも時間がかかります。 最後の配筋検査も無事終わりました。 |
|||

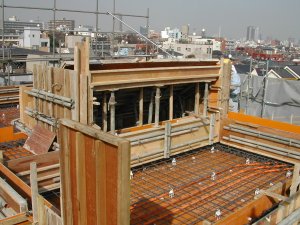

2003.03.13 |
明日はいよいよ上棟です。
施工は全て終わり、型枠の清掃作業をしています。3.5mの階高を一気に打設しますので、明日も難しいコンクリート打ちです。 |
|||

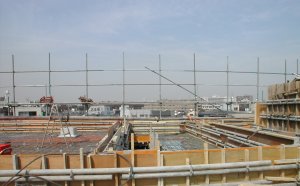

2003.03.14 | 現場はお昼の休憩中。 朝8時半から打設を始め、午後1時すぎまで休みなく、壁部分のコンクリートを一気に打設しました。 ここで短いお昼休みをとり、残りの部分を打設します。 壁の打設途中で休憩を入れられません。 皆さんご苦労様です。 |
|||

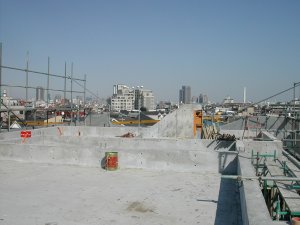

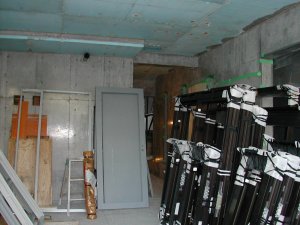

2003.03.20 | 上棟しました。 部分的な後打ちのコンクリートはありますが、コンクリート躯体工事は終わりました。 屋上では、塔屋の鉄骨工事が来月から始まります。 躯体が出来あがりほっと一息ですが、現場はこれからサッシの取り付けの後、仕上工事に入ります。 これからは仕上工事の業者さんが次々と入ってきます。 |
|||

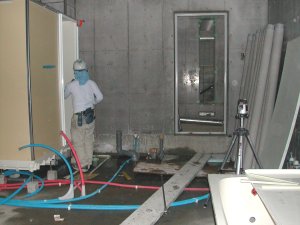

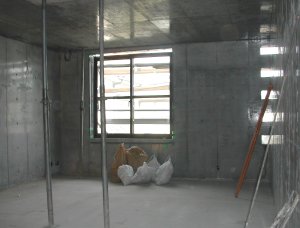

2003.03.27 | 2階まで、サッシの取り付けが終わりました。 1階では設備の配管、ユニットバスの取り付けが行われています。 内部はコンクリートの打放し仕上の為、壁に墨を打てません。ユニットバスの設置はレーザーのレベルを使って作業をしています。 写真ではちょっと見えないですが、現場に赤い光が走っています。 |
