Apartment TOKU 新築工事

工事経過 6

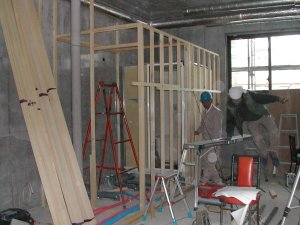

2003.04.03 ユニットバスの設置、設備配管が終わった箇所から、木工事が始まりました。

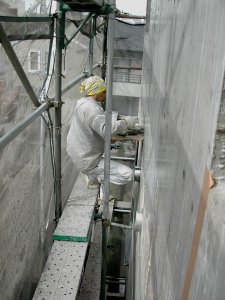

外部ではPコンの穴埋め作業をしています。

2003.04.04 今日は設備設計者:東洋設備事務所・吉田氏による設備検査です。 各部屋全て間取りが違う為、配管の方法をひとつひとつ確認します。

給水、給湯は将来のメンテナンスを考慮して、さや管方式を採用しています。下の写真はヘッダーから各水栓に向かい、さや管が出ている様子です。

さや管方式の場合、給水・給湯管は途中で分岐せず、
ヘッダーから各水栓に1本ずつ繋がります。

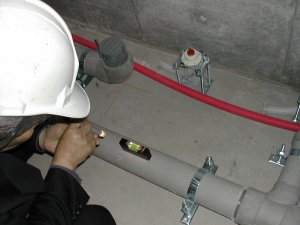

現場ではきちんと配管勾配を測ってもらいますが、上の写真のように、簡易的な測定器で勾配をチェックします。
2003.04.05 3階もサッシの取付けが始まりました。

RTさん宅の居間とテラスの間の大きなサッシです。

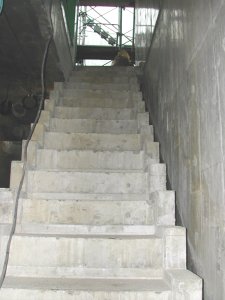

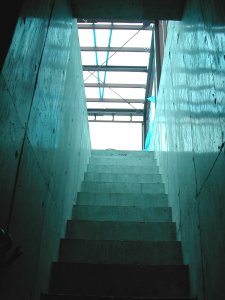

3階へ上がる階段です。外断熱のためヒートブリッチを最小限にする為、壁と階段の間にはスリットを入れています。
スリット、ボーダーのある施工的に難しい階段ですが、無事きれいにできました。
2003.04.10

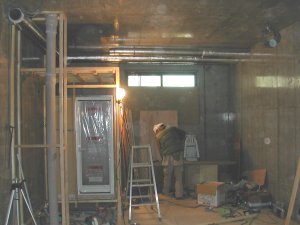

室内では設備配管、電気配線、木工事が進められています。1階では床の下地が出来上がりました。
2003.04.12
屋上へ出る塔屋部分は鉄骨造です。

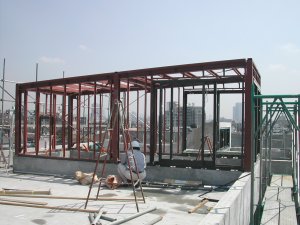

塔屋の鉄骨が出来上がりました。

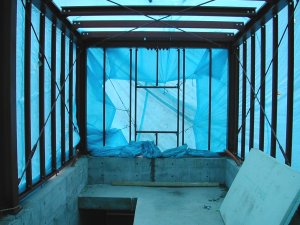

左写真は3階から塔屋へ上がる階段です。
雨よけの為、ブルーシートが貼られていて、ちょっと幻想的な光が注いでいます(^^)

塔屋部分のの鉄骨です。
___________________
*6月末竣工に向け、入居者募集を開始しました。
募集用にRTさんがつくられたHPは、オーナーさんがどんな想いを込め、建築をしているかが熱く語られています。
2003.04.16 新緑の季節、さわやかな天気です。
屋上に上がると、とても気持ち良いです。

左の写真は塔屋の鉄骨の全景です。
下階ではガラスブロックを積み始めました。

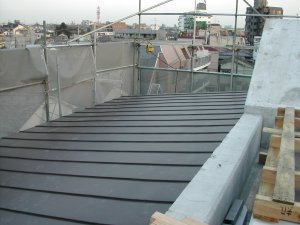

2003.04.17 道路側は道路斜線の為、斜めの屋根がかかります。金属屋根が葺かれました。

下階ではいよいよ外断熱工事が始まりました。

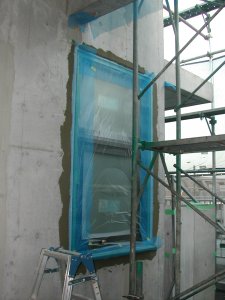

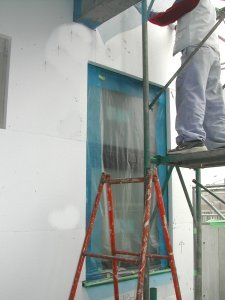

下地処理をし、開口部まわりにメッシュを貼っていきます。
2003.04.24

断熱材を貼り始めました。

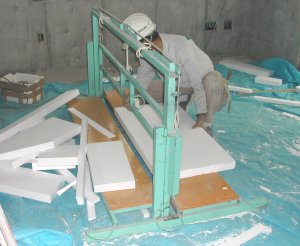

左上の写真は断熱材をカットしているところです。
私達がいつも模型を作る時に使っている、スタイロカッターと呼ばれている道具を巨大にしたものです。
熱線で断熱材を溶かしながら切断しています。
使わせてもらいた〜いと思ってしまう道具です(^^)

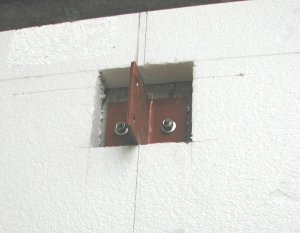

軽いものは断熱材の上からでも取り付けられますが、重いもの、力がかかるものは下の写真のように躯体にとりつけておきます。

2003.04.30 外断熱工事は順調に進んでいます。

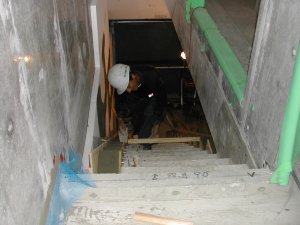

階段部分も外断熱を張り始めました。外断熱と縁を切った、スリットのある階段のボーダー部分を左官やさんが仕上げています。
